ОБОБЩЁННАЯ УНИВЕРСАЛЬНАЯ МОДЕЛЬ «ЧЕРНОВОГО» ЭТАПА КАЛЕНДАРНОГО ПЛАНА ПРОИЗВОДСТВА ОТДЕЛОЧНЫХ И ИНЖЕНЕРНЫХ РАБОТ ПРИ ВОЗВЕДЕНИИ ЖИЛЫХ ЗДАНИЙ
Аннотация и ключевые слова
Аннотация (русский):
В статье рассмотрены вопросы исследования с методологической точки зрения целью которого является формирование воспроизводимой обобщённой универсальной модели и «характерных» сценариев состава работ календарного плана производства «черновых» отделочных и инженерных работ в квартирах при возведении жилых зданий. Результаты получены на основе сравнительного анализа реальных графиков производства отделочных и инженерных работ, производимых на разных объектах, различающихся по конструктивной схеме (монолитные, каркасно-монолитные и панельные дома типовой серии). Прежде всего были выделены устойчивые технологические зависимости и сформировались «точки» контроля качества операций, затем — синтезирована последовательность этапов с допускаемым параллельным ведением производства работ, рассмотрено распределение «мокрых» и «сухих» процессов, а также возможность ранней интеграции инженерии. В результате предложена 8-этапная обобщённая универсальная модель «чернового» этапа производства отделочных и инженерных работ в квартирах при возведении жилых зданий, учитывающая интеграцию инженерии на ранних стадиях, разграничение «мокрых» и «сухих» процессов, контроль скрытых работ и влажностного режима, а также специфические развилки для монолитных, каркасно-монолитных и панельных зданий. На основе проведенного анализа существующих технологических процессов предложены, «характерные» сценарии или упорядоченность технологических этапов отделочных и инженерных работ, которая уменьшает вариативность простоев, снижая сроки производства работ, позволяет повысить эффективность синхронизации отделочных и инженерных работ, снижает технологические риски, а также повышает воспроизводимость качества при типовом горизонте планирования для стандартных квартир. Данная модель может быть использована в качестве основы для оперативного планирования, адаптации под индивидуальные особенности и изменения проекта при планировании работ на конкретных объектах строительства.

Ключевые слова:
отделочные работы, инженерные работы, факторы влияния, характерные сценарии производства работ, черновой этап работ, календарное планирование
Текст

Введение

Современные исследования не двузначно доносят нам о том, что на сегодняшний день, учитывая особенности и направленность развития строительной отрасли, исходя из практико-ориентированной логики, внутренняя отделка квартиры — это не последовательность разрозненных операций, а управляемая система взаимозависимых процессов. При возведении жилых зданий, необходимо учитывать все особенности современного жилищного строительства, в этих процессах всё также неизменно значимой остается технологическая и организационная составляющая. Не смотря на активно меняющуюся номенклатуру применяемых материалов, а также методов и способов ведения отделочных и инженерных работ, современные решения всё также основаны на фундаментальных тенденциях и должны отражать в себе:

  1. Инновационные методы, общие основы и подходы к организации строительства [1 - 4];
  2. Решения существующих проблем строительной науки, техники и технологии [5];
  3. Современные исследования и применяемые подходы к выполнению отделочных работ, включая особенности ведения мокрых процессов и технологии возведения конструкций [6, 7];
  4. Современные отделочные материалы [8,9].

Следует отметить, что отделочный цикл одной квартиры является прогнозируемой и достаточно вариативной системой этих взаимозависимых процессов и может колоссально изменяться, в зависимости от гибкости планируемых технических решений, применяемых технологий, а также способен учитывать и спокойно воспринимать предвиденные и непредвиденные факторы влияния на этапы [10]. В этой системе поздние решения по отделочным работам и инженерии порождают каскадные сдвиги календарного планирования, а неконтролируемые «мокрые» операции — долгие технологические паузы и скрытые дефекты. На этом фоне исследовательская задача формулируется как построение обобщённой универсальной модели производства работ, с возможностью параметризации. В этой модели точки контроля качества должны быть встроены в сам график, и она должна допускать безопасное параллельное ведение работ без деградации итогового результата.

В строительной практике внутренние отделочные работы в квартирах принято классифицировать по 3-м основным этапам: черновой, предчистовой и чистовой этапы отделочных и инженерных работ. «Черновой» этап работ — это первичная, подготовительная стадия ремонта квартиры, создающая базовую основу для дальнейшей чистовой отделки и инженерии. Он включает в себя «грязные» капитальные работы, такие как выравнивание и устройство стен, потолков и основания полов, прокладка коммуникаций (электрика, сантехника), но не включает финишные декоративные покрытия. Выделенная система процессов чувствительна к конструктиву здания, влаготепловому режиму и степени возможности ранней интеграции инженерии. Исходя из особенностей и, учитывая многообразную вариативность выбора материалов, технологии и метода ведения отделочных и инженерных работ, складываются предпочтительные или «характерные» сценарии успешного, экономически обоснованного и разумного производства работ.

Материалы и методы

Материалы исследования включали восемь рабочих календарных планов отделки квартир, сопоставимых по площади, но различающихся по конструктиву, составу инженерии, набору применяемых технологий и доле «мокрых» процессов. Дополнительно использовались проекты производства работ, технологические карты, сопроводительные ведомости работ и пояснительные записки к ним. Как уже ранее было отмечено, с методологической и системно-инженерной точек зрения, календарный план отделочных работ в квартирах следует рассматривать не как статичную таблицу, а как управляемую модель взаимосвязанных процессов, где порядок и длительности этапов определяются конструктивом здания, выбранными технологиями отделки, уровнем интеграции инженерных систем и допустимым влажностным режимом.

Методически работа выполнялась в шесть шагов. Работа представляет собой сложный и многоэтапный процесс, где важнейшее значение имеет не только соблюдение технологических регламентов, но и координация всех участников строительного проекта.

Во-первых, проводилась декомпозиция каждого плана до уровня технологических блоков (этапов), с унификацией терминологии и привязкой к буквенной схеме A–H (A — подготовка, B — перегородки, C — выравнивание стен, D — штробление, E — черновая инженерия по стенам-потолкам/стенам-полам, F — испытания инженерных систем, G — основание пола, H — восстановление поверхностей).

Во-вторых, выполнялось картирование зависимостей между блоками и критического пути с выделением возможностей предшествований: например, «B4» неизменно следует за «G», тогда как процессы «E» могут идти параллельно.

В-третьих, на уровне каждой операции уже логически формировались «точки» контроля качества операций — измеримые условия допуска к следующему этапу: фотофиксация и акты скрытых работ до зашивки, приборный контроль остаточной влажности основания и испытания инженерных систем.

В-четвёртых, сравнение вариантов (монолит/каркас/панель) проводилось по всем осям: объём «мокрых» процессов, ранняя/поздняя фиксация геометрии, глубина интеграции инженерии в конструкции потолков/полов и т.д.

В-пятых, выполнялось ресурсное выравнивание: ограничение численности параллельно работающих бригад в одном помещении, привязка тяжёлых поставок к доступности и возможностям грузового оборудования.

В-шестых, после получения обобщённой универсальной модели, «характерные» результаты сводились в прототипы линейных моделей с 5 – 6-недельным горизонтом, где параллельное ведение работ встроено в логику графика.

Результаты

Содержательная часть результатов представляет собой оптимизированную последовательность из восьми блоков, охватывающую полный цикл «чернового» этапа отделки с интегрированной инженерией (рисунок 1). Каждый выделенный блок работ может иметь множество подвидов и способов ведения работ данного направления. Ввиду универсальности модели, разнообразие технологий и особенности применимых материалов не влияют на скелет нашей модели производства работ, подвиды меняются и раскрываются только внутри своего блока, выделенные зависимости должны оставаться неизменными, при нашем подходе исследования.

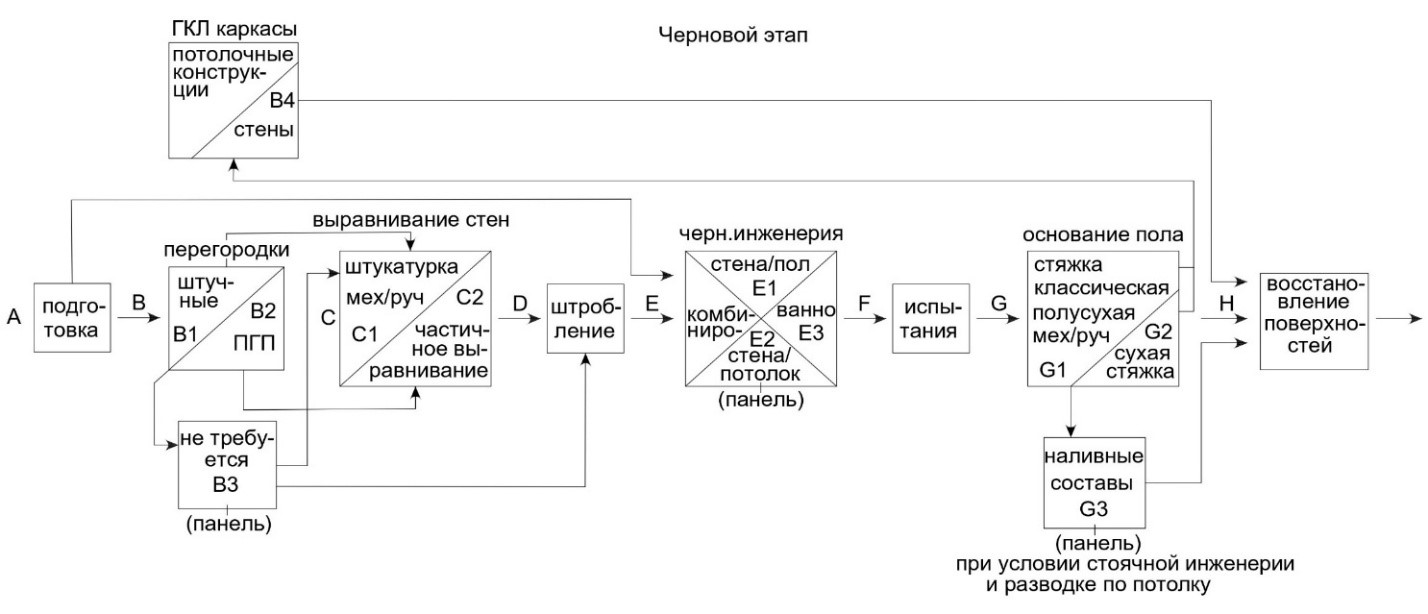

Рис. 1. Обобщённая универсальная модель «чернового» этапа A-H производства отделочных и инженерных работ в квартирах при возведении жилых зданий



В результате проделанной работы были сформированы основные блоки работ. На нулевой стадии «A» осуществляется подготовка. Следующим разделом «чернового» этапа «B» возводятся перегородки и формируются проёмы. После возведения стен последовательность этапа «C» ветвится в зависимости от конструктивной схемы здания и принятой стратегии. Технология нанесения может осуществляться как механизированным, так и ручным способом. В отдельный блок «D» выделены работы по устройству штроб для монтажа трасс инженерных коммуникаций. Далее во всех конструктивных сценариях разворачивается инженерия «E». На данном этапе очень высока вариативность решений. Разумеется, в соответствии с исходными проектными данными, в зависимости от инженерного раздела работы могут вестись в разных плоскостях. Следующий технологический блок «F» — испытания инженерных систем. Принципиально важно на этом этапе выполнить первичный контроль и фотофиксацию инженерных систем, т.к. это позволит исключить разрушительные дальнейшие вскрытия конструкций. Основание пола «G», это многовариативный этап, который может выполняться, в зависимости от принятой технологической стратегии в виде «мокрой» стяжки с деформационными швами, либо как «сухой» пол по технологии Кнауф на листовых материалах. По способу устройства также вариативен. На всех «мокрых» этапах, обязательно, следует осуществлять не только контроль плоскостности, но и остаточной влажности основания перед любыми чувствительными покрытиями. Для панельных домов, применимы все представленные технологические сценарии устройства основания пола, но и на этом этапе в данном конструктивном сценарии имеется отличительная особенность «G3». Если внимательно изучить полученную универсальную модель, то можно увидеть отдельную ветку сценариев с конструкциями из ГКЛ каркасов «B4». Данные стеновые конструкции по своей технологии имеют выявленные ограничения, поэтому выполнить этот этап можно только после устройства оснований пола «G». Замыкающий блок работ «H» — это восстановление поверхностей. Все поврежденные в результате монтажных работ поверхности необходимо восстановить в плоскости, включая замазку массированных штроб, использованных для укладки трасс инженерии.

Эмпирический анализ исходных графиков производства работ показывает, что базовая развилка определяется конструктивом: в каркасно-монолитных домах предпочтение часто отдают стабилизации геометрии стен через полноценную штукатурку с последующей стяжкой, тогда как в панельных домах, имеющих более стабильную исходную геометрию, целесообразно минимизировать «мокрые» циклы в пользу тонких выравниваний, «сухих» процессов и возможного раннего монтажа инженерных систем.

Априори также важно признать, что успех календарного планирования определяется не столько суммой продолжительностей производства работ, сколько конфигурацией зависимостей, гибкости и учетом возможности допуска к следующей операции. Хочется подчеркнуть, что подлинная универсальность достигается через возможность параметризации: модель должна одинаково естественно адаптироваться под разные конструктивные сценарии, под круглогодичный период производства работ, под вариативность материалов и уровень оснащения жилого здания, не теряя при этом своей логики. За счет такой координации достигаются рациональные организационно-технологические связи и повышается согласованность действий на всех этапах разумного производства работ.

С точки зрения календарной логистики и линейного графика, практико-ориентированная разбивка для стандартной квартиры позволяет, при прочих равных, уложить ключевые вехи в 5 – 6 недель. Как пример, в монолитном сценарии ориентировочно на 1 – 2-й неделе завершаются подготовка, перегородки и работы по выравниванию. Штробление, прокладка основных трасс и испытания, к 3 – 4-й неделе. Далее начинаются работы по устройству основания пола, тогда как в панельном — уже могут быть выполнены «сухие» полы и каркас потолков. К 5 – 8-й неделе заканчиваются контроль влажности оснований и восстановление поверхностей.

Обсуждение

Главной детерминантой любого календарного плана и отраслевой практики остаётся управление влажностным режимом: чем компактнее и технологичнее организованы «мокрые» процессы, тем меньше простоев и рисков вторичного увлажнения. Модель, концентрирующая «мокрые» циклы в чётко сформированные этапы и откладывающая ввод чувствительных покрытий до подтверждённых условий основания, системно снижает долю брака и переделок. Стоит отметить, что ранняя интеграция инженерии снижает вероятность конфликтов по многочисленным критериям, а конструктивные различия разумно закрываются «развилками». Развилки сценариев «монолит/каркас/панель» не ломают модель, а лишь переопределяют технологию или последующий этап. Каркасно-монолитные и монолитные здания получают преимущество от полноценной массивной штукатурки и «классической» стяжки, но ценой остаются более длительные интервалы высыхания, а панельные здания — от оптимизаций цепочки процессов и тонких выравниваний. Эти сценарии очень вариативны и имеют различные календарные исходы, но сходятся в одинаковых стабильных результатах. Как результат, ресурсно-логистические ограничения не будут являться внешним фактором влияния — они вплетены в вариативность исхода календарного плана. Наконец, с точки зрения управляемости качества, всё в рамках модели строится на явных контрольных точках. Можно предположить, что ограничения исследования состоят в том, что анализ проведён на восьми календарных планах с близким по уровню классом объектов, но предложенная модель охватывает все возможные ограничения и зависимости. В данном вопросе возможна экстраполяция на нетиповые квартиры (сложная геометрия, высоко насыщенная инженерия, ограниченная логистика) и это потребует прицельной калибровки длительностей и состава операций. Тем не менее сама логика развилок конструктивно инвариантна и может масштабироваться при корректной настройке параметров. Модель обеспечивает оптимальный компромисс между сроком, технологическими рисками и эксплуатационной надёжностью, а встроенная инженерная логика позволяет безболезненно масштабировать процесс под разные метражи и уровни оснащения квартиры.

Заключение

Суммируя, на основании сопоставления восьми рабочих календарных планов отделки квартир предложена компактная, но масштабируемая обобщённая универсальная модель состава работ календарного плана производства «черновых» отделочных и инженерных работ в квартирах при возведении жилых зданий, состоящая из 8 этапов с устойчивыми технологическими зависимостями и с чётко сформированными «точками» контроля качества операций. В результате данного подхода синтезирована последовательность этапов с допускаемым параллельным ведением производства работ, рассмотрено распределение «мокрых» и «сухих» процессов, а также возможность ранней интеграции инженерии.

Модель адаптируется под несколько основных конструктивных сценариев, обеспечивает предсказуемость порядка этапов работ для типовой квартиры, снижает совокупный риск переделок и формирует воспроизводимое качество отделки при сохранении технологической дисциплины по скрытым работам, влажности основания и пусконаладочным работам инженерных систем. Именно по этой причине такая упорядоченность сегодня наиболее применима: она обеспечивает управляемые сроки, снижает совокупную долю воздействия факторов влияния и вероятность наступления негативных сценариев за счёт уменьшения риска переделок, формируя предсказуемое качество. Данная модель может быть использованы в качестве основы для планирования работ на конкретных объектах. Оперативная адаптация под любой конструктив и применяемую технологию, с моделью более наглядна и предсказуема, в этом и может заключаться практическая ценность.

Список литературы

1. Дикман Л.Г. Организация строительного производства: учебник для строительных вузов / 7-е изд М.: Издательство Ассоциации строительных вузов, 2019. – 588 с.

2. Олейник, П.П. Организация планирование и управление в строительстве: учебник / М.: Издательство АСВ, 2015. - 200 c.

3. Инновационные методы организации строительного производства: Материалы II Всероссийской научно-практической конференции, Санкт-Петербург, 17–18 ноября 2022 г. / Санкт-Петербургский государственный архитектурно-строительный университет. – Санкт-Петербург: СПбГАСУ, 2023. – 248 с.

4. Walker A. Project management in construction / A. Walker. – Oxford: Blackwell Science, 2015. – 289 p.

5. Брайла Н. В., Лазарев Ю. Г., Романович М. А., Симанкина Т. Л., Улыбин А. В. Современные проблемы строительной науки, техники и технологии: монография / СПбПУ. – СанктПетербург: Издательство Политехнического университета, 2017. – 147 с. EDN: https://elibrary.ru/YAQQTJ

6. Дылевская Т.И. Технология малярных работ: учеб. пособие / Минск: РИПО, 2020. – 279 с.

7. Кузнецов И.Н. Гипсокартонные и отделочные работы / Ростов-на-Дону: Феникс, 2009. - 256 c. EDN: https://elibrary.ru/QNOFIN

8. Назарова В.И. Современные отделочные материалы. Гипсокартон, стекломагниевые листы, сайдинг, ЦСП и другие / М: Рипол Классик, 2011. – 320 с.

9. Парикова Е.В., Фомичева Г.Н., Елизарова В.А. Материаловедение (сухое строительство): учеб. пособие / М: Академия, 2012. – 304 с. EDN: https://elibrary.ru/QNPVWH

10. Кисель В.Г., Казарян Р.Р., Олейник П.П. Исследование совмещения отделочных и инженерных работ. Анализ параметров и факторов влияния на их связи /БCT. – 2024. – № 12 (1084). –С. 48–52.
